Fordel totalbudsjettet fra Budsjett til fordeling
Flytt nytt prosjektbudsjett til arbeidspakker og reserver uten å blande totalramme og intern fordeling.
- Produktområde
- Grunnfunksjon
- Krever prosjektrettigheten
- Ombudsjettere
Før du fordeler
Totalbudsjett er prosjektets samlede budsjett. Kerna legger nytt totalbudsjett på Budsjett til fordeling.
En fordeling flytter budsjett innenfor prosjektet. Den endrer ikke totalbudsjettet.
Fordel til ordinære arbeidspakker eller Reserve. Budsjett på en ordinær arbeidspakke brukes til styring av den delen.
Budsjett på en reserve er holdt tilbake. Et beløp på Budsjett til fordeling er ufordelt.
Fordel når prosjektet opprettes
- I prosjektveiviseren åpner du steget Prosjektbygger.
- Fyll inn Totalbudsjett.
- Fyll inn beløp på de ordinære arbeidspakkene.
- Fyll inn beløp på eventuelle reserveposter.
- Kontroller summen av egne og underliggende beløp.
- Kontroller resten på raden Budsjett til fordeling.
- Reduser en post eller korriger totalbudsjettet hvis Budsjett til fordeling blir negativt.
- Kontroller fordelingen i Oppsummering.
- Fullfør veiviseren.
Fordel senere i prosjektet

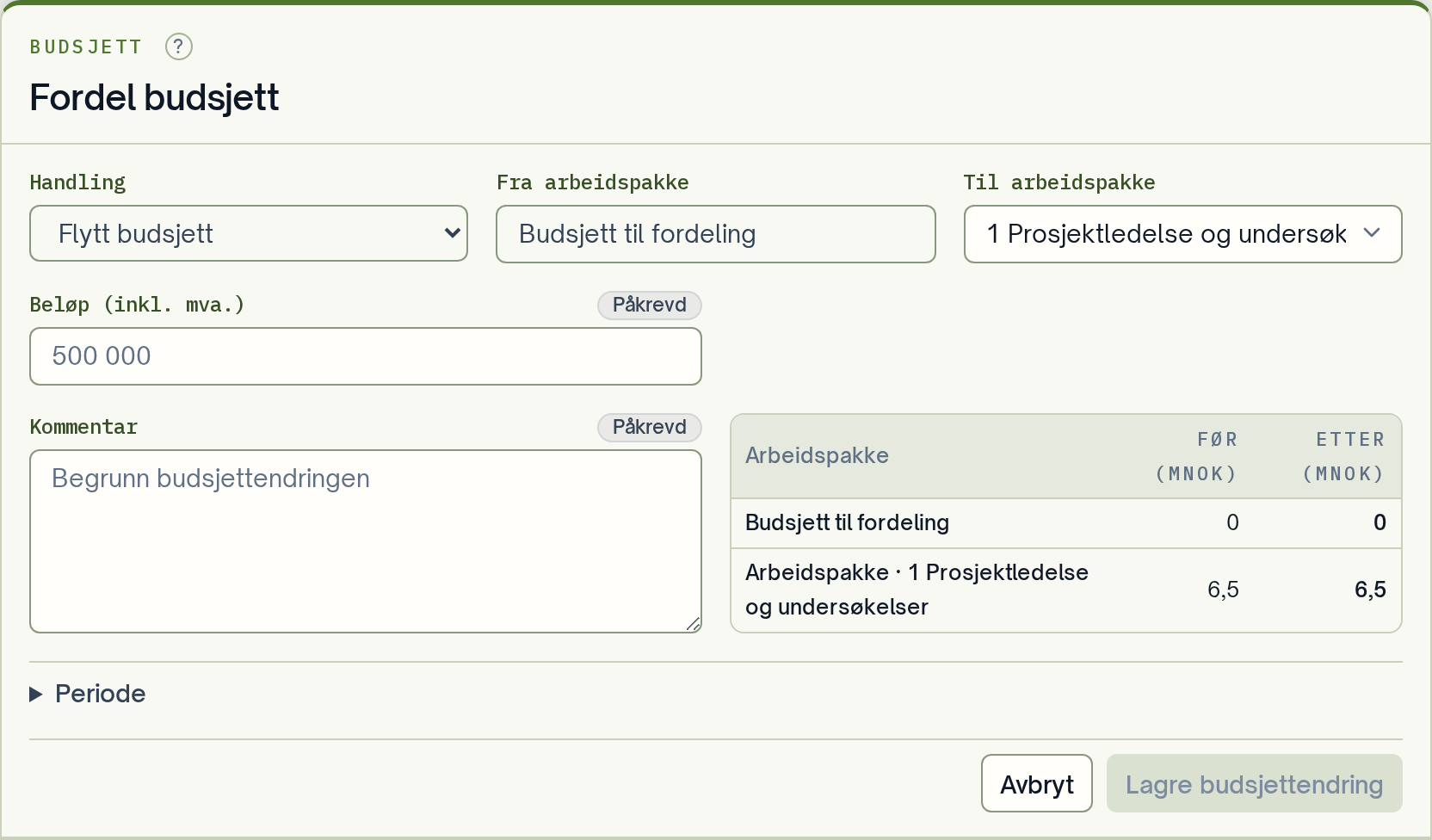

- Velg Budsjett til fordeling i arbeidspakketreet.
- Velg Budsjett.
- Behold Flytt budsjett under Handling.
- Velg arbeidspakken eller reserven som skal motta beløpet.
- Fyll inn beløpet.
- Skriv en kommentar som forklarer plasseringen.
- Kontroller før- og etterverdiene.
- Velg Lagre budsjettendring.
- Bekreft at Budsjett til fordeling er redusert med samme beløp som mottakeren er økt.
Hvis prosjektet har fått mer eller mindre samlet finansiering, bruker du Endre totalramme. Det er en budsjettrevisjon, ikke en intern budsjettflytting.
