Koble et bilag til en arbeidspakke
Plasser et ukoblet bilag på riktig ordinær arbeidspakke slik at Påløpt blir synlig.
- Produktområde
- Grunnfunksjon
- Krever prosjektrettigheten
- Matche bilag
Før du kobler
Et ukoblet bilag ligger i bilagsinnboksen uten aktiv Påløpt. Koblingen plasserer kostnaden direkte på en ordinær arbeidspakke.
Kerna summerer kostnaden oppover i prosjektstrukturen.
Kontroller leverandør, bilagstekst, kontraktsreferanse, periode og beløp. Samme leverandør kan ha flere kontrakter, så leverandørnavnet alene er ikke tilstrekkelig grunnlag.
Slik gjør du
- Åpne prosjektets Bilag.
- Finn bilaget under Bilag uten arbeidspakke.
- Bruk leverandør- og periodefilter når listen er lang.
- Kontroller bilagstekst, kontraktsreferanse og beløp mot grunnlaget.
- Velg Koble på bilagsraden.

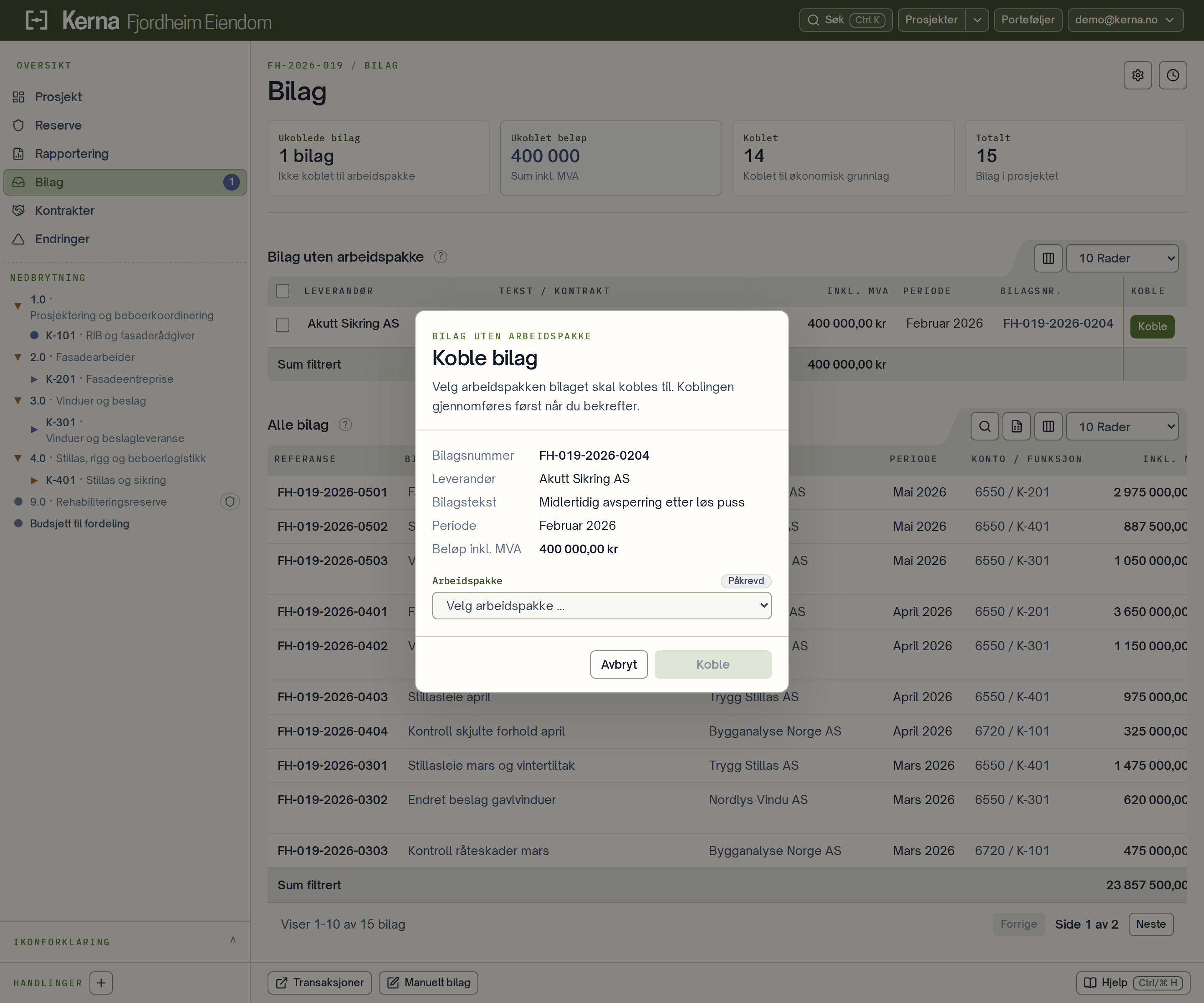

- Kontroller bilagsopplysningene i dialogen.
- Velg riktig arbeidspakke.
- Velg Koble for å bekrefte.
Etter kobling skal bilaget vises under Alle bilag med riktig arbeidspakke. Påløpt på arbeidspakken øker med bilagets beløp.
Alternativ: koble flere bilag samlet
- Marker flere bilag hvis de hører til samme arbeidspakke.
- Velg arbeidspakken under Utvalg.
- Velg Koble til arbeidspakke.
- Velg Koble bilag for å bekrefte.
- Kontroller at bilaget er borte fra innboksen.
- Kontroller at bilaget vises under Alle bilag med riktig kobling.
- Åpne arbeidspakken i arbeidspakketreet.
- Kontroller at Påløpt er oppdatert.
